工事に関するお知らせ
こちらでは2012年度4月からのマリーナおよび関連施設の復旧工事等に関するお知らせを公開してまいります。
進行状況のご報告
- ■工事の状況に関して:6月16日追記
- マリーナセンターハウス前に、工事用のプレハブが設置されました。
電気工事・水道工事と進んでいくようです。
浚渫に関しては、日曜日以外作業継続中です。
- ■浚渫工事に関して:6月3日追記
- 浚渫作業は順調に進んでいるようです。
最終工期は、桟橋・クラブハウス含め25年3月末完成ということで、変わりはありませんが、重機等が動いている様子を見ると、工事も着々と進んでいる印象です。
マリーナ復旧工事に関する情報
- ■工事名
- 港湾災害復旧工事(23災港第16号ー1)

- ■工事概要び工事工程表
- 浚渫工事
- 浚渫土量 88,900m3
(被災桟橋撤去 3月末までに完了予定)
(ボートヤード等に仮置き後、屏風ヶ浦へ陸上運搬)
- 浮桟橋工事:5基
- 給電設備工事:給電設備 一式(浮桟橋5基部の復旧)
- 給水設備工事:給水設備 一式(浮桟橋5基部の復旧)

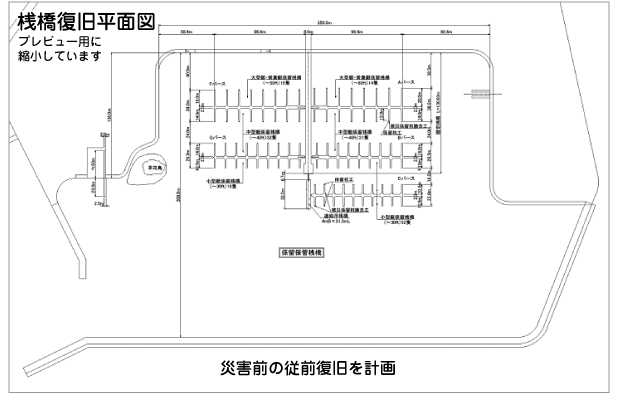

桟橋復旧平面図
浚渫工事平面図
■マリーナ復旧工事 詳細
マリーナ復旧工事の詳細(桟橋復旧平面図、 浚渫工事平面図を含む)をご覧になりたい方は下記よりダウンロードしてご覧ください。
マリーナ復旧工事予定のダウンロード(PDFファイル/268KB)
